Wijkrenovatie Hamersveld-Nieuw
De wijk Hamersveld-Nieuw, die in de jaren ’60 is aangelegd, is toe aan grootschalig onderhoud. In de zomer van 2025 zijn de werkzaamheden gestart. Deze zullen naar verwachting enkele jaren duren en kunnen tijdelijk voor overlast zorgen.
Goed om te weten
- De gemeente voert de volgende werkzaamheden uit:
- Het riool wordt in de meeste straten vervangen en er wordt een apart regenwaterstelsel aangelegd. Bewoners kunnen hier hun regenpijp ook zelf op aansluiten. (Zie informatie onder “Afkoppelen”)
- Op een aantal plaatsen worden wegen anders ingericht en komen er verkeersplateaus op kruispunten.
- De verharding wordt vervangen:
- Waar nu nog asfalt ligt, komen gebakken stenen (klinkers) terug.
- Waar nu gebakken stenen liggen worden die, nadat de weg is opengebroken om de rioolwerkzaamheden uit te voeren, weer teruggeplaatst. Stenen worden zoveel mogelijk hergebruikt.
- In het oostelijk deel van de wijk (ten oosten van de Lindenlaan) wordt het aantal parkeerplaatsen uitgebreid.
- Waar mogelijk komt er meer groen, om hittestress tegen te gaan en om de waterberging te verbeteren.
- Er wordt onderzocht welke behoefte er bestaat aan oplaadpunten voor elektrische auto’s, en waar die oplaadpunten kunnen komen.
- Omdat in de Zwarteweg vergelijkbare werkzaamheden uitgevoerd moeten worden, is deze weg gekoppeld aan fase 2 van de wijkrenovatie. Fase 2 bestond eerst uit de Eikenlaan tussen de Zwarteweg en de Lindenlaan. De Zwarteweg tussen de Larikslaan en De Biezenkamp is nu ook onderdeel van fase 2.
- Voordat de gemeente aan het werk gaat, voeren Stedin en Vitens de volgende werkzaamheden uit:
- Stedin heeft 2 nieuwe elektriciteitshuisjes geplaatst in Hamersveld-Nieuw. Waar nodig wordt het elektriciteitsnet verbeterd.
- Vitens vervangt de huidige asbestcement-waterleidingen door polyetheen-waterleidingen.
- Aannemer Hedrikse Wegenbouw uit Soest is in juni begonnen met de herinrichting van de straten in fase 1. Hendrikse informeert bewoners over de uitvoering via de BouwApp en per brief.
- De gemeente houdt toezicht op de werkzaamheden van stedin, vitens en Hendrikse.
- De wijkrenovatie wordt in fases uitgevoerd. De fases staan aangegeven op de kaart onder het kopje ‘Plangebied’. Per fase kunnen inwoners meedenken. Dat kan tijdens een inloopavond. bewoners ontvangen per fase een uitnodigingsbrief voor een inloopavond.
Plangebied
De wijk Hamersveld-Nieuw is het gebied tussen de Zwarteweg, de Biezenkamp/Asschatterweg, de Middenweg en de watergang die het gebied scheidt van de wijk Ruige Veld.

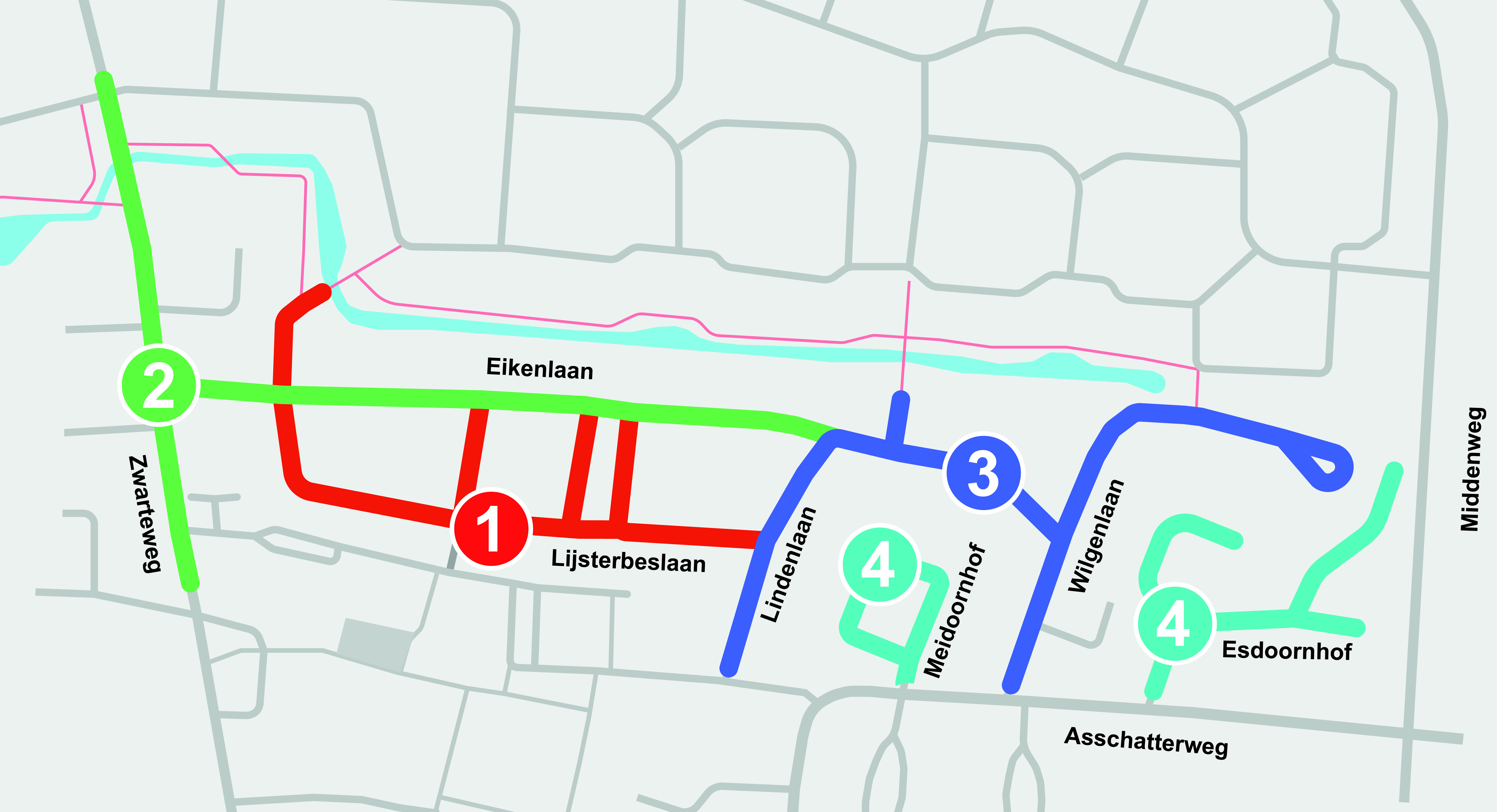

In onderstaande afbeelding is het projectgebied aangegeven.
Elke fase heeft een eigen kleur in onderstaande afbeelding:
- Fase 1 (groen): Lijsterbeslaan, Acacialaan, Populierenlaan
- Fase 2 (geel): Eikenlaan tussen de Zwarteweg en de Lindenlaan en de Zwarteweg tussen het kruispunt met de Larikslaan/Davelaak en het kruispunt met De Biezenkamp
- Fase 3 (blauw): Lindenlaan, Eikenlaan ten oosten van Lindenlaan, Wilgenlaan
- Fase 4 (rood): Meidoornhof en Esdoornhof
De verharde paden aan de achterzijde van de woningen van de Wilgenlaan, de Lindenlaan, de Esdoornhof en de Meidoornhof zijn ook onderdeel van dit project.
Volg het project
- U kunt dit project ook volgen via de BouwApp, het project heet ‘Wijkrenovatie Hamersveld-Nieuw" (Gemeente Leusden). De BouwApp is te downloaden in de Google Play Store en de App Store van Apple.
Afkoppelen
Een belangrijk onderdeel van de wijkrenovatie is dat bewoners de mogelijkheid krijgen om het regenwater af te koppelen van de riolering.
- Afkoppelen betekent dat het schone regenwater van het dak niet meer in het vuilwaterriool verdwijnt (waar ook de wc en douche op zijn aangesloten). In plaats daarvan wordt de regenpijp van het dak aangesloten op het nieuwe regenwaterstelsel van de gemeente. Het regenwater stroomt dan van het dak via die nieuwe buizen naar een sloot in de buurt. In de sloten houden we het water zo lang mogelijk vast. Wel zo schoon én goed voor de natuur! En zo voorkomen we dat het vuilwaterriool te vol raakt als het heel hard regent.
- Regenwater afkoppelen van de riolering vraagt om maatwerk. Tijdens de inloopavonden vertellen we u er ook graag meer over.
Planning
Juni 2026
- De gemeente begint met de herinrichtingswerkzaamheden van fase 1: de Lijsterbeslaan, Populierenlaan en Acacialaan. De herinrichtingswerkzaamheden duren tot eind 2026.
- Tot aan de bouwvak (van 27 juli t/m 21 augustus) wordt gewerkt aan het gedeelte van de Lijsterbeslaan tussen de Eikenlaan en de Populierenlaan. Na de bouwvak gaat Hendrikse aan de slag in de Populierenlaan. Daarna worden het resterende deel van de Lijsterbeslaan en de Acacialaan opgeknapt.
- Vanaf 18 juni gaan Stedin en Vitens aan de slag in de Eikenlaan (tussen de Lindenlaan en de Wilgenlaan), de Meidoornhof en de Lindenlaan. Het gaat hier om werkzaamheden die vallen onder fase 3 en 4. Het elektriciteitsnet wordt vernieuwd en de waterleiding vervangen. Dit werk loopt vooruit op de werkzaamheden van de gemeente. Wanneer de gemeente aan de slag gaat in deze straten is nu nog niet bekend.
- Informatieavond op 22 juni over fase 2.
September 2026
In de raadsvergadering van september wordt de gemeenteraad gevraagd om uitvoeringskrediet beschikbaar te stellen voor fase 2 van de wijkrenovatie.
Wat is er al gedaan?
- De gemeenteraad heeft in december 2025 geld beschikbaar gesteld om te starten met fase 1.
- Stedin en Vitens hebben de werkzaamheden in fase 1 in mei 2026 afgerond.
- Aannemer Hendrikse is op 1 juni 2026 gestart met de herinrichting van fase 1.
